Homlokzat szigetelése és vakolása Budapesten: rétegrend lépésről lépésre

📅 2026-09-04⏱ 8 min

A homlokzat két teljesen különböző kérdést old meg egyszerre: mennyi hőt veszít a ház, és hogyan néz ki kívülről. A két kérdés nem választható szét — a szigetelés vastagsága és a rárakott dekoratív vakolat típusa együtt alakítja ki a végeredményt. Ez a cikk a Balatonnál futó projektünk alapján megy végig a folyamaton, valós árakkal.

Amit a szigetelés alatt találunk

Régi vagy részlegesen szigetelt házaknál a homlokzat egy része gyakran csupasz tégla — jellemzően a lábazat, ahol korábban nem volt indokolt vagy nem készült el a szigetelés. Mielőtt bármi felkerül rá, ezt a felületet is elő kell készíteni: tisztítás, szükség esetén hézagolás, majd ugyanaz a rétegrend, mint a többi falon.

Csupasz téglafal a lábazatnál, fedett terasz mellett, szigetelés előtt
Balatoni projektünk. A lábazat itt szigeteletlen tégla maradt — ez a rész is ugyanazt a réteges felépítést kapja, mint a homlokzat többi része, csak vastagabb, nedvességálló szigeteléssel.

A rétegrend és az ára

MunkafázisEgység
Hőszigetelő lemez ragasztása + dübelezése
Armírozó háló + alapvakolat réteg
Homlokzati alapozás
Dekoratív vakolat "Bárányka"
Dekoratív vakolat "Kéreg" (Kratzputz)
Profilok, csatlakozások, sarkokfm
Komplex csomag (szigetelés + háló + dekor)

A tételes ár összeadva magasabb, mint a komplex csomag — ez nem véletlen: a csomagár azt feltételezi, hogy egy csapat, megszakítás nélkül végigviszi mind a négy fázist ugyanazon az állványzaton. Külön megrendelve (más ütemben, más csapattal) minden fázisnak saját felállási és védőfólia-költsége van, ezért éri meg jobban egyben.

Egy átlagos, 150 m² homlokzatú családi háznál a komplex csomagot a teljes homlokzatfelületre számoljuk. A csomag kizárólag a munkát tartalmazza — a szigetelőanyag és a vakolat anyagköltsége ezen felül jön.

"Bárányka" vagy "Kéreg" — mi a különbség

Mindkettő struktúrált, ásványi vagy szilikon alapú dekoratív vakolat, a különbség a szemcseméretben és a felviteli technikában van. A "Bárányka" finomabb, egyenletesebb szemcsés felületet ad, a "Kéreg" (Kratzputz) durvább, karcolt struktúrát — ez utóbbi jobban tűri a piszkolódást látványban, ezért gyakoribb utcafronti, forgalmasabb homlokzatokon.

Színben mindkettő ugyanúgy variálható, a kettő közötti kis áreltérés a felviteli munka különbségéből adódik, nem az anyag drágulásából.

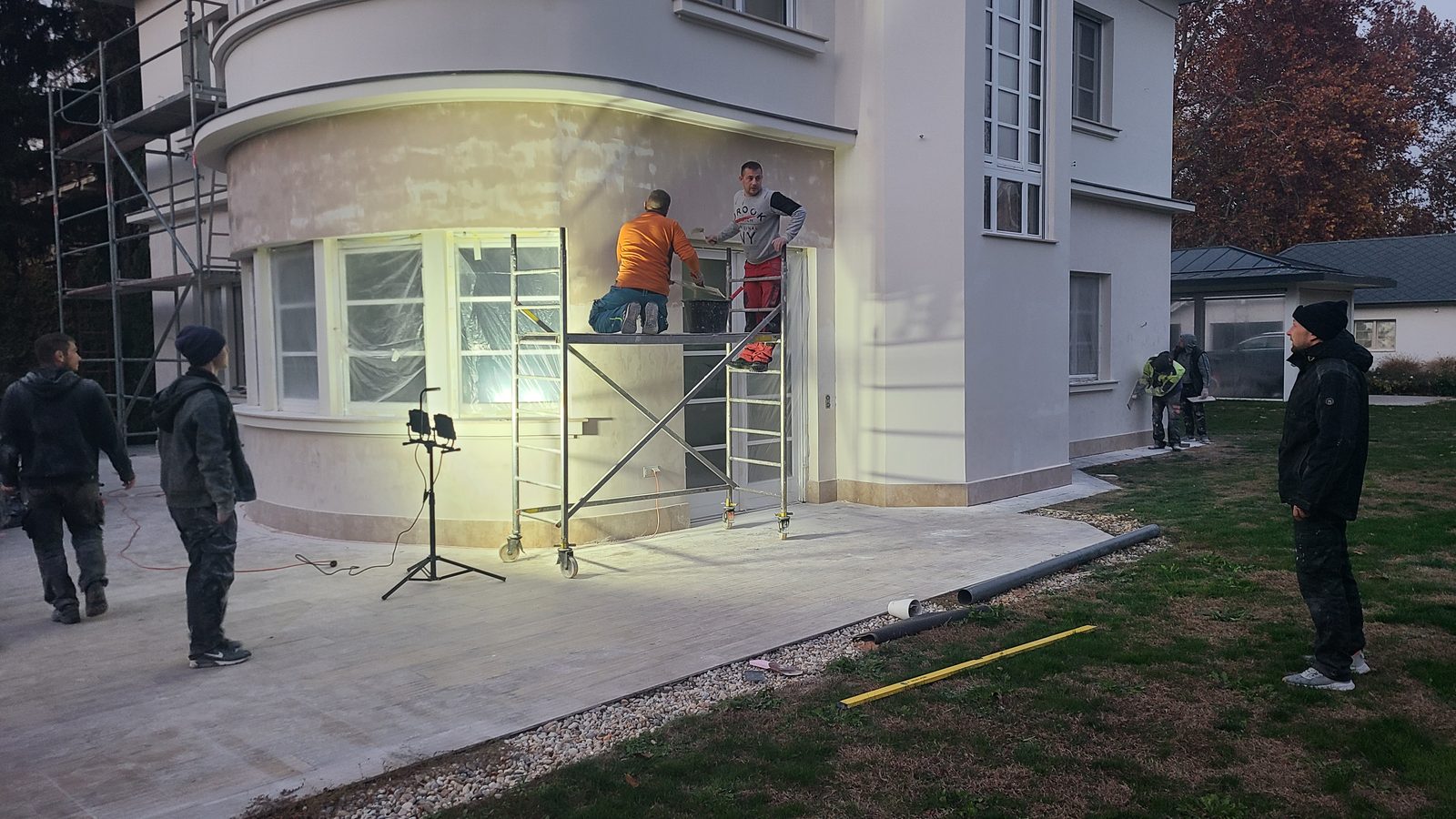

Kivitelezők állványzaton, a dekoratív vakolat felviteli fázisában, munkalámpával megvilágítva
Ugyanaz a projekt, esti munka az armírozó- és dekorréteg felvitelekor. Ezt a fázist folyamatosan, megszakítás nélkül kell végigvinni egy felületen — ez az oka, hogy az időjárás és az ütemezés itt különösen számít.

Miért nem lehet a homlokzatot szakaszolni akárhogy

A vakolás és a dekorréteg felvitele folytonossági határt igényel — egy fal síkját nem lehet két különböző napon, két különböző csapattal befejezni anélkül, hogy a varrat látszana. Ezért egy homlokzati projektet mindig falankénti egységekre bontunk, és az állványzatot addig nem bontjuk el, amíg az adott egység el nem készül.

Az időjárás is beleszól: a dekorréteg felvitele 5 °C alatt és közvetlen napsütésben egyaránt kockázatos — a túl gyors vagy túl lassú kötés repedést okozhat. Ezért a fenti projektben az esti, mesterséges fényben végzett munka nem kényelmi kérdés volt, hanem a nappali hőség elkerülése.

Kinek kell homlokzati szigetelés: családi ház vagy társasház

A homlokzati hőszigetelés jellemzően két típusú megrendelőnél merül fel: családi ház tulajdonosánál, ahol a rezsiköltség és a megjelenés egyszerre motivál, és társasházi közösségnél, ahol a homlokzat közös tulajdon. Utóbbi esetben a döntést a közgyűlésnek kell meghoznia, és gyakran engedélyeztetési eljárás is társul hozzá védett épület vagy városképi terület esetén.

Ha a ház homlokzata már ma is jó állapotban van, de a szín vagy a struktúra elavult, a dekorréteg önmagában is felújítható a teljes szigetelési csomag nélkül — ez esetben csak az alapozás és a dekoratív vakolat két tétele releváns, jelentősen alacsonyabb összköltséggel.

Gyakori kérdések

Miért olcsóbb a komplex csomag, mint a tételes ár összeadva?

Mert a komplex csomagnál egy csapat, egy állványzaton, megszakítás nélkül végzi el mind a négy fázist. Külön megrendelve minden fázisnak saját felállási és védelmi költsége van, ez adja a különbséget.

Mennyi idő alatt készül el egy átlagos családi ház homlokzata?

Egy 150 m² körüli homlokzat, jó időjárással, jellemzően 3–4 hét a ragasztástól a kész dekorrétegig. Rossz időben (fagy, tartós eső) ez elhúzódhat, mert a rétegek kötési idejét nem lehet siettetni.

Kell-e engedély a homlokzat szigeteléséhez?

Önálló családi háznál jellemzően nem, de védett épületnél vagy védett városképi területen igen. Társasháznál a közgyűlés jóváhagyása mindenképp szükséges, mert a homlokzat közös tulajdon.

Milyen évszakban érdemes csinálni?

Tavasztól őszig, amikor a hőmérséklet stabilan 5 °C felett van. Nyáron a közvetlen napsütés miatt gyakran korán reggel vagy este dolgozunk, hogy a dekorréteg egyenletesen kössön.

Csak a dekorréteget lehet cserélni, szigetelés nélkül?

Igen, ha a meglévő szigetelés és alapfelület jó állapotban van. Ekkor csak az alapozás és a dekoratív vakolat két tétele releváns, jelentősen alacsonyabb összköltséggel.
